工務店の資金繰り表の作り方:立替ピークと黒字倒産を防ぐ月次管理【2026年版】
業務効率化

工務店の資金繰り表の作り方:立替ピークと黒字倒産を防ぐ月次管理【2026年版】

2026年7月29日23分で読める

工務店の資金繰り表は、月ごとの入金予定と支払予定を並べて資金がいつ不足するかを先に見つける表で、材料・外注の先行支払と工事入金のズレ(立替)を月次で書き出せば作れます。建設業は1件あたりの金額が大きく、支払が先・入金が後になりやすいため、損益は黒字でも現金が尽きる「黒字倒産」が起きやすい業種です。本記事では、資金繰り表の欄構成と作り方、請負2,400万円モデルで見る立替ピークとつなぎ資金、黒字倒産の危険サイン、予定欄の精度を上げる方法までを出典付きで整理します。

資金繰り表とは、一定期間の現金の入り(入金)と出(支払)を時系列で並べ、月末ごとの資金残高を予測する管理表です。損益計算書が「儲け」を示すのに対し、資金繰り表は「手元の現金」を示します。工事代金の入金より材料費・外注費の支払が先に来る建設業では、帳簿上は利益が出ていても現金が足りなくなることがあり、その資金ショートを事前に見つける役割を担います。まずは損益管理との違いを早見表で確認します。

観点損益(利益)の管理資金繰り(現金)の管理
見るもの売上−原価=利益入金−支払=手元資金
計上のタイミング完成・引渡しで計上実際に入金・支払した月
建設業の弱点黒字でも安心できない支払が先・入金が後でズレる
不足時の備えつなぎ資金・借入で埋める

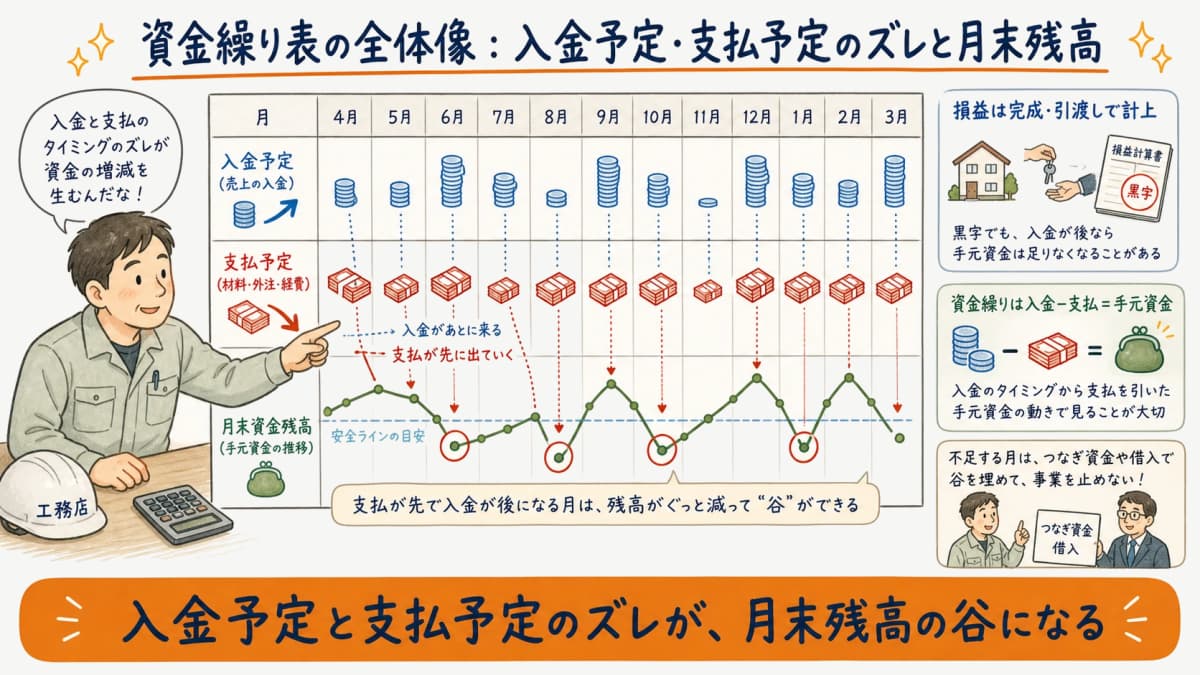

工務店の資金繰り表で入金予定と支払予定のズレと月末資金残高を可視化した全体像
工務店の資金繰り表で入金予定と支払予定のズレと月末資金残高を可視化した全体像

資金繰り表とは:建設業でなぜ必要か

結論から言えば、建設業に資金繰り表が必要なのは、材料費や外注費を施主からの入金より先に立て替える構造だからです。工事は完成・引渡し後に代金を受け取る請負契約が中心で、締め日翌々月払いなどが加わると着工から現金化まで数ヶ月かかります。一方で材料の仕入や外注への支払は工事の進行に合わせて先に発生するため、受注が増えるほど立替額もふくらみます。

損益計算書は工事の利益を示しますが、いつ現金が入り出ていくかまでは表せません。受注も利益もあるのに支払時期に現金が用意できず行き詰まる状態は「勘定合って銭足らず」と呼ばれ、これを月次で先読みするのが資金繰り表の役割です。

資金繰り表の作り方:入金予定・支払予定の欄構成

資金繰り表の作り方はシンプルで、「前月繰越」「収入」「支出」「翌月繰越」を月ごとに埋めるだけです。前月末の残高に当月の入金を足し、当月の支払を引けば、その月末に手元へいくら残るかが出ます。これを工期の全期間ぶん並べれば、資金が最も細る月(資金の谷)が一目で分かります。

区分記入する項目(例)
前月繰越前月末の資金残高
収入工事入金(着手金・中間金・完成金)、その他入金
支出材料費、外注費、労務費、現場経費、一般管理費
財務借入金の入金、借入金の返済
差引当月収支、翌月への繰越

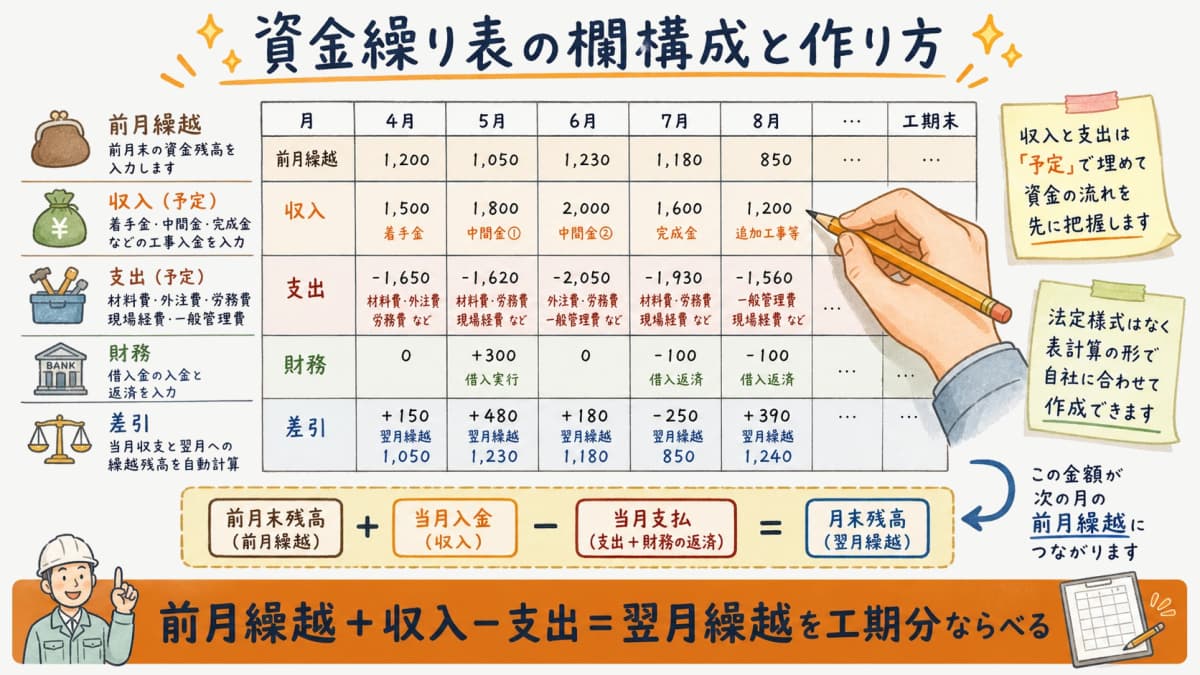

資金繰り表の欄構成(前月繰越・収入・支出・翌月繰越)を示す作り方の図
資金繰り表の欄構成(前月繰越・収入・支出・翌月繰越)を示す作り方の図

ポイントは、収入欄と支出欄を「予定」で埋めることです。入金予定は契約書の支払条件(着手金・中間金・完成金の時期と金額)から、支払予定は発注済みの材料・外注の支払サイトと工務店の実行予算書の作り方:見積からブレない原価管理へ【2026年版】で組んだ原価計画から拾います。なお、資金繰り表に法律で定められた様式はなく、税務署へ提出する課税文書でもありません。自社が管理しやすい表計算の形で構いません。

立替ピークとつなぎ資金:2,400万円のモデルで見る

具体的な金額で見ると、立替の山がどこに来るかがはっきりします。請負金額2,400万円・工期5ヶ月・原価率80%(総原価1,920万円)の新築工事を、着手金20%・中間金30%・完成金50%の入金条件でモデル化すると次のようになります。金額は目安として構成したモデルケースで、出所は工務店HUBの発注・請求・入金データ構造と支払サイト実務の知見(YDAIコンサルティング株式会社・匿名集計)です。

主な入金主な支出当月収支月末資金残高
1ヶ月目着手金 480万現場経費 40万+440万+440万
2ヶ月目材料 400万・経費 50万−450万−10万
3ヶ月目中間金 720万材料 320万・外注 300万・経費 50万+50万+40万
4ヶ月目外注 360万・経費 50万−410万−370万
5ヶ月目外注 300万・経費 50万−350万−720万
6ヶ月目完成金 1,200万+1,200万+480万

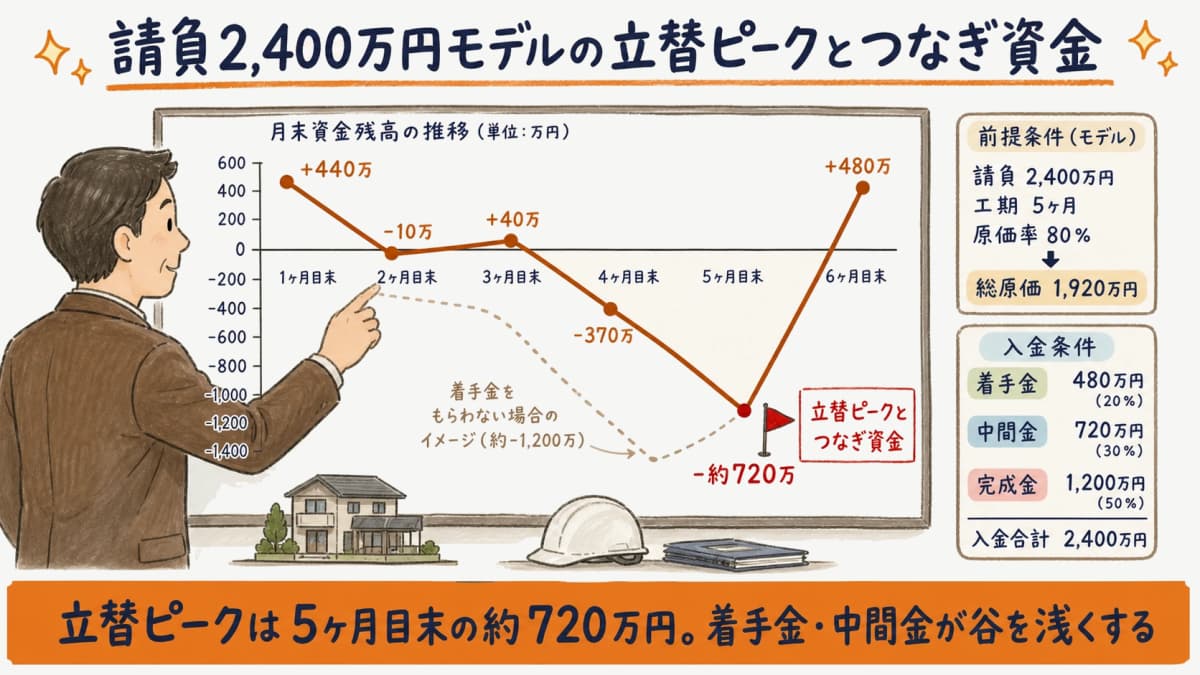

請負2400万円・工期5ヶ月のモデルで立替ピークとつなぎ資金を示す月次資金繰りの図
請負2400万円・工期5ヶ月のモデルで立替ピークとつなぎ資金を示す月次資金繰りの図

このモデルでは立替ピークは5ヶ月目末の約720万円で、この額に安全余裕を足したつなぎ資金が必要です。最終的な手残り480万円(=粗利)は、完成金が入る6ヶ月目まで実現しません。仮に着手金480万円を受け取らない契約だと資金の谷は約1,200万円まで深くなり、着手金・中間金の設定が立替ピークを直接下げることが表から読み取れます。

支払側は前倒しの想定が安全です。元請負人は注文者から出来高払い・完成払いを受けた日から1ヶ月以内に、相当する下請代金を支払う義務があり(出典: 建設業法第24条の3)、特定建設業者は下請からの引渡し申出日から50日以内の支払と、遅れた場合の年14.6%の遅延利息が定められています(出典: 建設業法第24条の6。年14.6%の率は同法施行規則による)。支払は法定の期日に縛られるため、資金繰り表では支払予定を早め・入金予定を遅めに見積もるのが基本です。

黒字倒産を防ぐ危険サイン:12項目チェックリスト

黒字倒産は「決算が黒字か」ではなく「支払日に現金があるか」で決まります。帝国データバンクによると、2025年の建設業の倒産は前年比6.9%増の2,021件で、2000年以降で初めて4年連続の増加となり、2013年以来12年ぶりに2,000件を超えました(出典: 帝国データバンク「建設業の倒産動向(2025年)」)。人件費や資材価格の上昇に請負単価の転嫁が追いつかず、利益が出ていても資金の谷を越えられなければ行き詰まります。

次は、立替がふくらみ資金の谷が深くなっていないかを点検するための独自整理のチェックリストです(出所: 前掲と同じ実務知見の匿名集計)。3つ以上あてはまる場合は、資金繰り表での先読みを強めることをおすすめします。

No.危険サイン
1完成工事高は伸びているのに預金残高が減り続けている
2着手金・前受金をもらわない契約が増えている
3中間金の設定がなく、入金が引渡し後に集中している
4材料・外注の支払サイトより、施主からの入金サイトが長い
51件あたりの立替額が手元資金より大きい工事を同時進行している
6追加・変更工事を口頭で受け、金額確定と請求が後手に回っている
7完成しても検収・引渡しが遅れ、入金が後ろにずれている
8支払サイトを把握しないまま発注し、月末にまとめて資金が出ていく
9借入の毎月返済額が、平均的な工事の月次粗利を上回っている
10決算は黒字なのに、納税や賞与の時期に資金が枯渇する
11どの工事でいくら立て替えているかを一覧で把握できていない
12請求もれ・請求忘れが月に数件は起きている

立替がふくらみ黒字倒産につながる危険サインをまとめたチェックリストの図
立替がふくらみ黒字倒産につながる危険サインをまとめたチェックリストの図

サインの多くは入金の前倒しと立替の把握で緩められます。着手金・中間金の設定や工務店の出来高請求の進め方:入金の谷を浅くする請求設計【2026年版】で入金を前に寄せ、工務店の倒産防止:黒字倒産を招く7つの落とし穴と対策【2026年版】とあわせて資金の谷を先読みすれば、対処の時間を確保できます。

予定欄の精度を上げる:請求もれ・検収遅れ・案件紐付け

資金繰り表は、入金予定・支払予定という「予定欄」の精度で価値が決まります。予定が狂う主因は3つで、請求もれ(出したつもりの請求が出ていない)、検収・引渡し遅れによる入金の後ろ倒し、支払サイトの見落としです。これらは、元になる請求・入金・発注のデータがバラバラに管理されていることから生まれます。

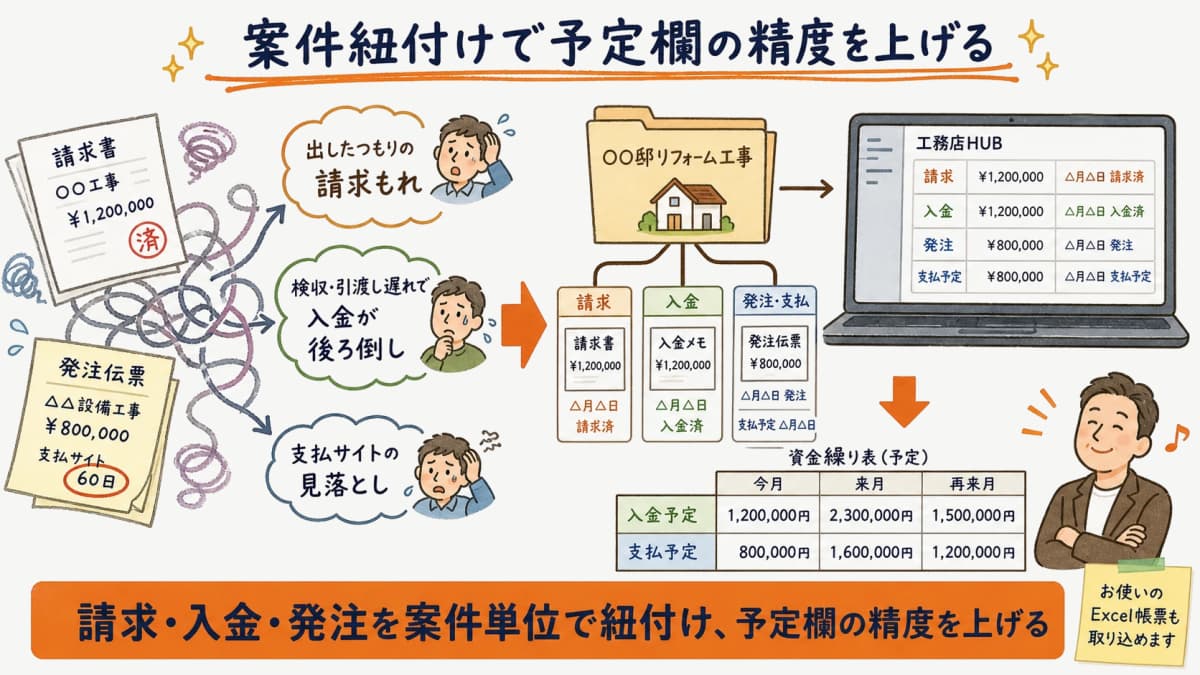

請求もれ・検収遅れ・支払サイト見落としを案件紐付けで防ぎ予定欄の精度を上げる図
請求もれ・検収遅れ・支払サイト見落としを案件紐付けで防ぎ予定欄の精度を上げる図

対策の軸は、請求・入金・発注を案件ごとに紐付け、いつ・いくら出入りするかを取りこぼさないことです。請求もれは工務店の請求漏れ・入金漏れを防ぐ5つの対策:月数件の漏れをゼロへ【2026年版】の手順で減らせますし、立替額の把握は工務店の案件管理のやり方:紙・Excelから脱却する進め方【2026年版】のように案件単位で情報を集約すると精度が上がります。

工務店HUBは、見積・実行予算・原価・発注・請求・入金・顧客管理などを1つの案件で一元管理する業務管理システムです。案件ごとに「いつ・いくら請求したか」「いつ・いくら発注し支払うか」「入金は済んだか」を記録できるため、資金繰り表の入金予定・支払予定の元データを正確に取り出せます。会計ソフトのように仕訳や申告を行うものではありませんが、予定欄のもとになる請求・発注・入金が案件単位でそろうことで、資金繰り表の精度そのものが上がります。お使いのExcel帳票も取り込めます。

まとめ

資金繰り表は、月ごとの入金予定と支払予定を並べて資金の谷を先読みする管理表で、「前月繰越・収入・支出・翌月繰越」を埋めれば作れます。建設業は支払が先・入金が後になりやすく、立替がふくらむほど黒字でも資金が尽きるリスクが高まります。請負2,400万円・工期5ヶ月のモデルでは立替ピークは約720万円で、着手金・中間金の設定がピークを直接下げました。危険サインを点検しつつ、請求・入金・発注を案件単位で紐付けて予定欄の精度を高めれば、資金の谷を3ヶ月前に見つけて手当てできます。

よくある質問

Q1. 工務店の資金繰り表はどう作ればよいですか?

「前月繰越」に前月末の残高を置き、当月の「収入」(着手金・中間金・完成金などの入金予定)を足し、「支出」(材料費・外注費・労務費・経費・借入返済)を引いて翌月繰越を出します。これを工期の全期間ぶん月次で並べると、資金が最も細る月が分かります。

Q2. 資金繰り表に決まった様式(フォーマット)はありますか?

法律で定められた様式はなく、税務署へ提出する課税文書でもありません。自社が管理しやすい表計算の形で問題ありません。大切なのは、入金予定と支払予定を実際の支払条件・支払サイトに沿って正確に埋めることです。

Q3. なぜ建設業は黒字倒産しやすいのですか?

工事代金は原則として完成・引渡し後の入金で、そこに締め日翌々月払いなどが加わる一方、材料費・外注費は工事の進行に合わせて先に支払うためです。受注が増えるほど立替額もふくらみ、損益が黒字でも支払日に現金が足りなくなることがあります。2025年の建設業の倒産は前年比6.9%増の2,021件で4年連続の増加でした(出典: 帝国データバンク「建設業の倒産動向(2025年)」)。

Q4. つなぎ資金はいくら用意すればよいですか?

資金繰り表で算出した立替ピーク(月末残高が最も低くなる額)に、入金遅れなどへの安全余裕を足した額が目安です。本記事の請負2,400万円モデルでは立替ピークが約720万円だったため、その額を上回るつなぎ資金や借入枠を確保しておく考え方になります。

Q5. 自社が下請へ支払う期日には決まりがありますか?

元請負人は、注文者から出来高払い・完成払いを受けた日から1ヶ月以内に、相当する下請代金を支払う義務があります(出典: 建設業法第24条の3)。特定建設業者の場合はさらに、引渡し申出日から50日以内の支払と、遅れた場合の年14.6%の遅延利息が定められています(出典: 建設業法第24条の6。年14.6%の率は同法施行規則による)。支払予定は前倒しで見込むのが安全です。

Q6. 資金繰り表はExcelのままでも大丈夫ですか?

Excelでも作れます。ただし請求・入金・発注が別々に管理されていると、請求もれや支払サイトの見落としで予定が狂いがちです。これらを案件単位で紐付けて記録すると、入金・支払予定の精度が上がり、資金繰り表が実態に近づきます。
