リフォームで建築確認申請が必要なケース|大規模修繕・模様替の判定【2026年版】
お役立ち情報

リフォームで建築確認申請が必要なケース|大規模修繕・模様替の判定【2026年版】

2026年9月13日18分で読める

リフォームで建築確認申請が必要なケース|大規模修繕・模様替の判定【2026年版】

リフォームの建築確認申請は、建物区分と工事内容を組み合わせて判定します。大規模の修繕・模様替は、壁、柱、床、はり、屋根、階段という主要構造部の一種以上について行う「過半」の工事であり、「50%以上」という表現へ単純に置き換えません。根拠は建築基準法2条14号・15号です。

増築、用途変更などは大規模の修繕・模様替とは別の判定軸です。既存図書と現況を照合し、主要構造部ごとの既存全体と施工範囲を図面化して、境界事例は設計者・建築主事等へ確認します。工事中に範囲が広がった場合も、追加施工前に再判定します。

リフォームの確認申請は建物区分と工事内容で判定する

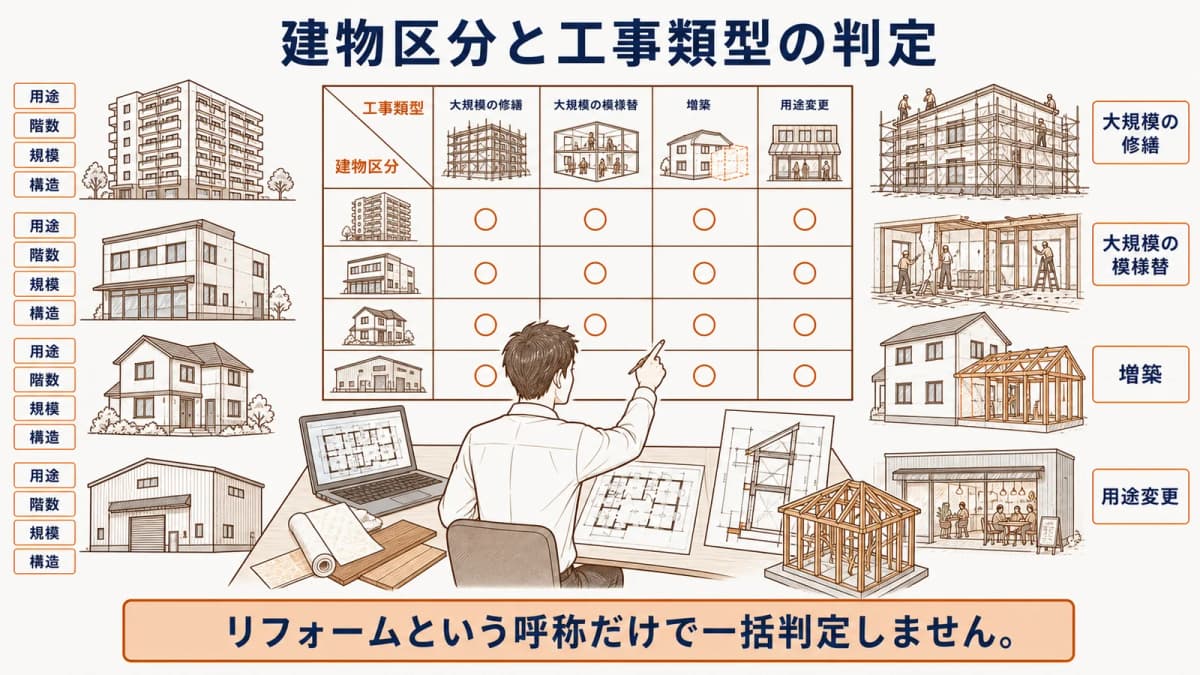

建物区分と工事類型を組み合わせる確認申請判定図
建物区分と工事類型を組み合わせる確認申請判定図

大規模の修繕・模様替は主要構造部一種以上の過半で判定する

建築基準法2条14号・15号では、大規模の修繕と大規模の模様替を、建築物の主要構造部の一種以上について行う過半の修繕・模様替と定義しています。主要構造部は壁、柱、床、はり、屋根、階段です。仕上げの名称だけでなく、どの部位へどの工法で手を加えるかを確認します。

「過半」は、対象となる主要構造部の既存全体と施工範囲を比較する概念です。分母を建物全体の床面積へ一律に置き換えたり、「半分程度」という目測で判断したりしません。たとえば屋根工事でも、仕上材のみか、主要構造部に当たる屋根をどの範囲で修繕・模様替するかを図面と現況から整理します。

判定資料には、既存部分の把握方法、施工対象の示し方、修繕・模様替と判断した工法を記録します。図面上の着色だけで根拠が伝わらない場合は、部材表と現況写真を対応させてください。

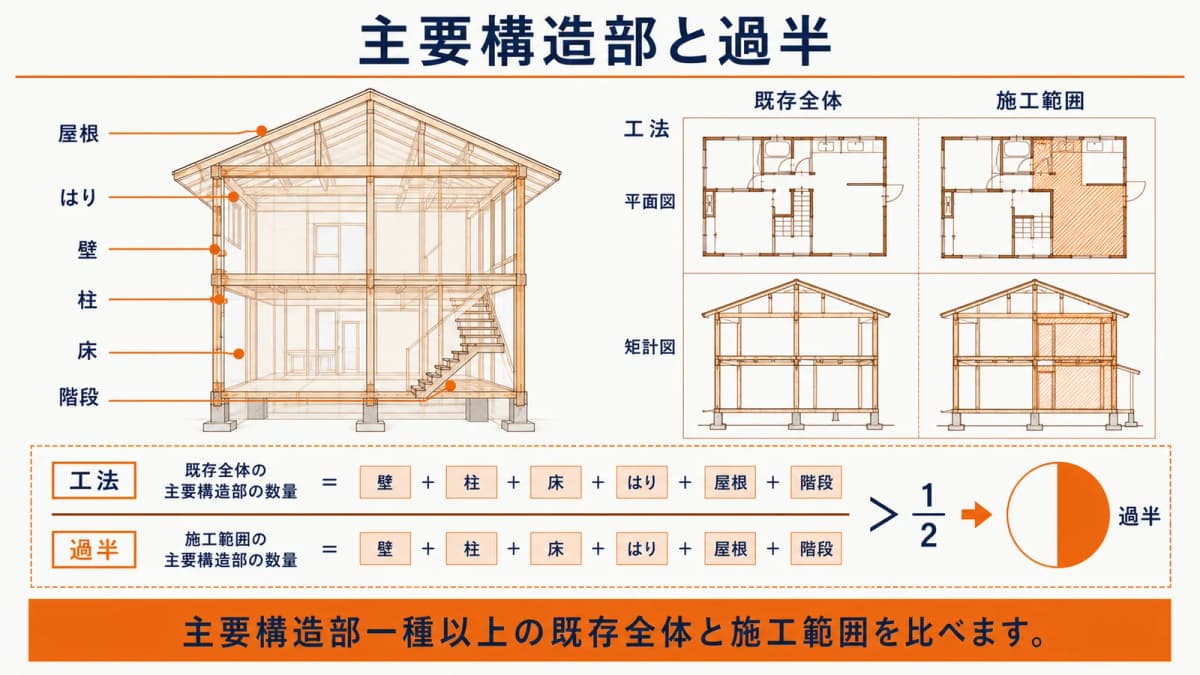

壁・柱・床・はり・屋根・階段と過半の概念図
壁・柱・床・はり・屋根・階段と過半の概念図

増築・用途変更等は大規模修繕とは別の判定軸になる

リフォームという呼び方には、内装更新、構造部の修繕・模様替、増築、用途変更、設備更新など複数の行為が含まれます。工事を一括して「リフォームだから不要」と扱わず、行為ごとに確認申請の判定軸を分けます。複数行為を同時に行う計画は、それぞれの要件を確認します。

工事類型主な確認対象必要資料主な相談先
大規模の修繕主要構造部一種以上の修繕範囲と過半既存図、工事範囲図、現況写真設計者・建築主事等
大規模の模様替主要構造部一種以上の模様替範囲と過半既存図、工法資料、範囲図設計者・建築主事等
増築増築部分、建物区分、敷地条件配置図、面積表、設計図設計者・建築主事等
用途変更変更前後の用途、規模、工事内容既存図書、用途資料、計画図設計者・建築主事等

申請要否の全体像は建築確認申請の基礎で確認し、本記事では工事範囲を正確に整理する入口に集中します。建築工事届や建設リサイクル法届出も別の目的を持つため、確認申請の要否と一括判定しません。

建物の区分と主要構造部ごとの工事範囲を調べる

確認済証・検査済証・図面・登記事項から建物情報を集める

建物情報は、用途、階数、規模、構造、敷地、建築時期、確認済証・検査済証の有無を整理します。確認済証、検査済証、設計図、登記事項を相互に確認し、現地の増改築や用途と一致するかを見ます。図書の記載と現況が違う場合は、どちらかを推測で正しいと決めません。

書類が不足するときは、施主への聞き取り、現地調査、保管図書の探索、所管窓口への照会を進めます。四号特例見直しの解説も参照し、過去の扱いを現在の確認範囲へそのまま当てはめないでください。集めた資料には取得元、取得日、確認者を付けます。

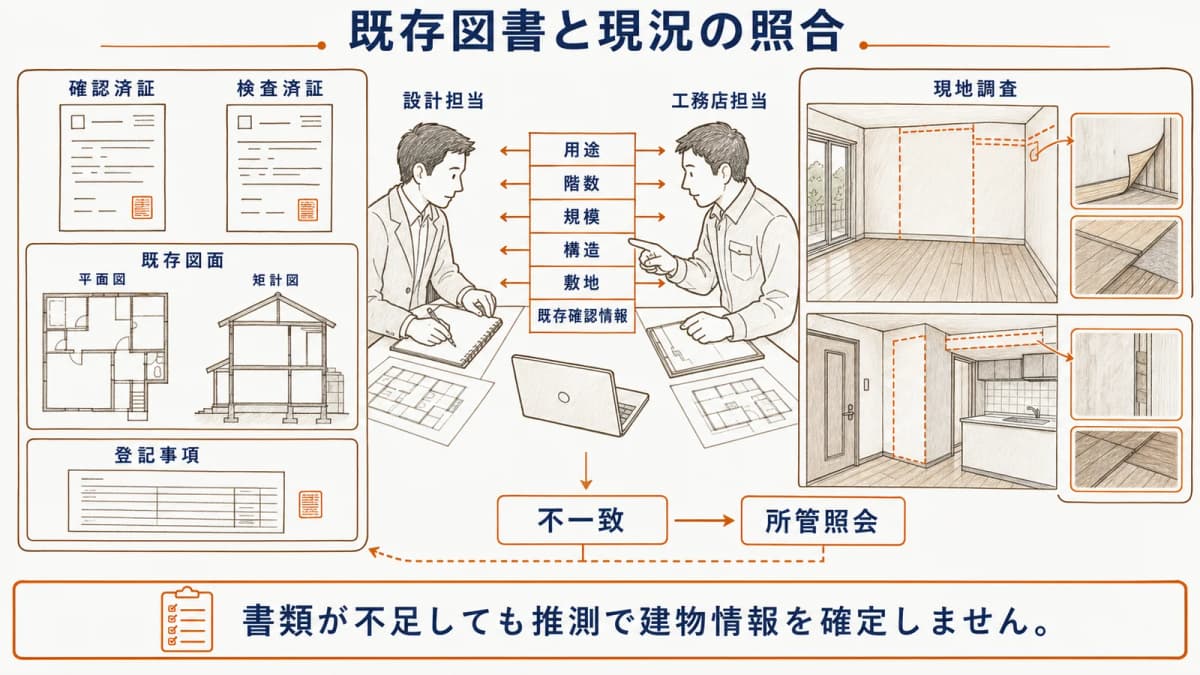

既存図書と現況を照合して建物情報を集める表
既存図書と現況を照合して建物情報を集める表

壁・柱・床・はり・屋根・階段の工事範囲を図面化する

主要構造部ごとに、既存全体、施工対象、工法、撤去・交換・補修の別を図面へ色分けします。壁なら対象階と通り、柱・はりなら部材位置、床・屋根なら対象面、階段なら対象箇所を特定します。面積や部材数だけでなく、設計者が修繕・模様替の内容を判断できる情報を残します。

主要構造部既存全体の確認施工範囲の記録判定根拠変更時の確認
階・通り・構成撤去、交換、補修範囲既存図・現況・工法解体後の下地・範囲増加
柱・はり部材位置・本数対象部材と工法軸組図・現況写真腐朽・損傷による追加
床・屋根対象面・構成対象面と施工層平面図・伏図・仕様下地まで及ぶ範囲変更
階段対象箇所・構成交換・補修範囲断面図・現況写真撤去範囲・構法変更

このマトリクスは申請要否を自動判定するものではありません。設計者や建築主事等へ相談する際に、既存全体と施工範囲、工法、変更可能性を同じ資料で示すための整理です。屋根や外壁など工事項目の名称だけで全国一律に必要・不要とは断定しません。

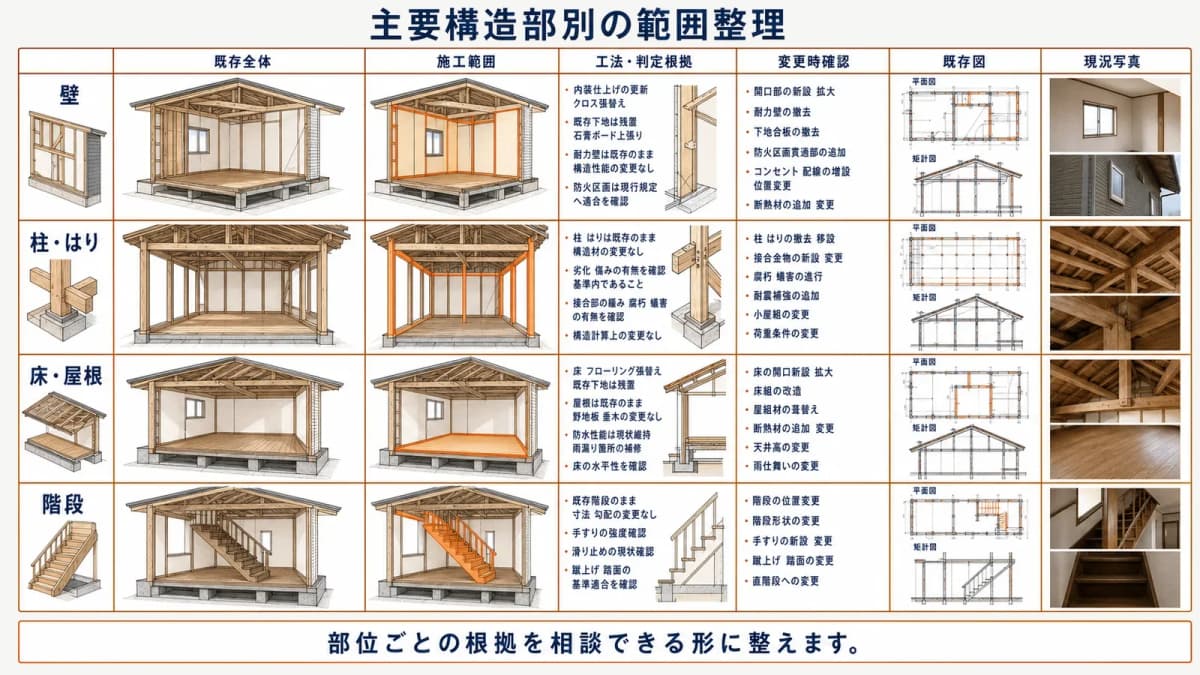

主要構造部別の既存全体・施工範囲・判定根拠マトリクス
主要構造部別の既存全体・施工範囲・判定根拠マトリクス

現地調査から申請要否を確定し見積へ反映する

工事範囲図を作り、境界事例は建築主事等へ確認する

現地調査、既存図書と現況の照合、工事類型の整理、主要構造部別の範囲図作成、設計者確認、必要に応じた事前相談、要否確定の順で進めます。相談時は「屋根リフォーム」など名称だけでなく、建物区分、対象部位、既存全体、施工範囲、工法を示します。

設計者・建築士が関与すべき範囲、既存不適格建築物への対応、申請で求められる図書は個別に確認します。相談日、相談先、提示資料、回答の前提、結論を記録し、工事範囲が変わったときに同じ結論を無条件に使いません。省エネ基準適合義務化は確認申請と関係しても別制度として確認します。

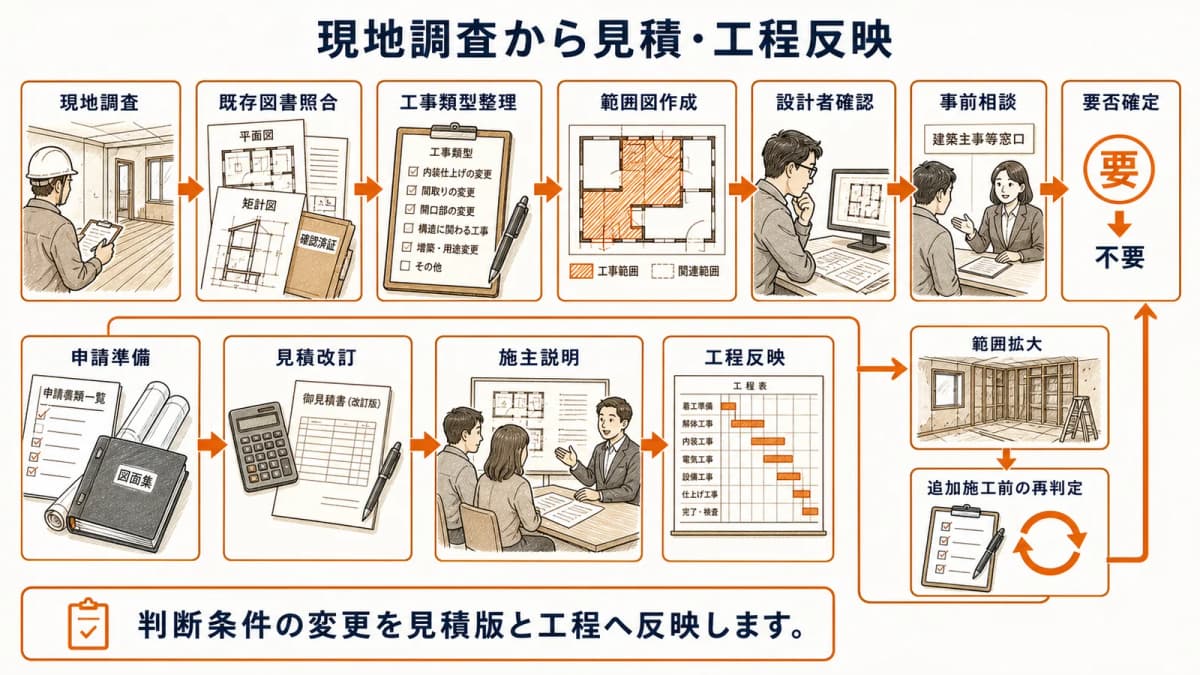

現地調査・事前相談と見積版・工程変更をまとめた図
現地調査・事前相談と見積版・工程変更をまとめた図

申請期間・設計対応・追加工事を見積版と工程へ反映する

申請が必要と判断したら、設計・図書作成、申請、審査対応、着工条件を見積と工程へ反映します。全国一律の処理日数や費用を置かず、計画内容と依頼先、提出先から見積もります。施主には、工事費だけでなく着工条件と工程への影響を説明し、合意した見積版を固定します。

工事中に解体範囲や構造部の補修範囲が広がった場合は、追加部分へ着手する前に範囲図を更新し、要否を再判定します。所管への再相談、施主説明、見積改訂、工程変更を一つの変更記録へまとめ、現場だけの判断で当初条件を超えて進めません。

判定根拠と工事範囲の変更履歴を案件に残す

施主説明・相談記録・図面・見積版を同じ判断履歴にする

判断履歴には、判断時点、建物情報、工事類型、主要構造部ごとの施工範囲、相談先、相談時の前提、要否の結論、適用する図面・見積版を記録します。施主説明の日付と内容も対応させ、当初判定と契約範囲が一致するか確認します。

引渡し前には、最終施工範囲と当初・変更後の判定条件を照合します。現場写真、追加工事の承認、見積改訂版、相談記録を並べ、申請・届出の対応漏れがないか設計者と確認します。建設リサイクル法届出建築工事届も、目的を分けて同じ案件で追います。

工務店HUBでは見積改訂と工程・現場写真を案件で追跡する

工務店HUBでは、顧客管理、見積改訂バージョン、工程カンバン、現場記録を使い、建物情報、範囲図、相談記録、施主説明、見積、写真を案件へ結び付けられます。確認申請の要否判定、申請書作成、法令適合審査を行うものではなく、専門家判断の根拠と変更履歴を追いやすくする使い方です。

カスタム項目へ判断日、相談先、適用見積版、再判定の要否を持たせます。工程変更や現場写真の追加をきっかけに、範囲図と見積版へ戻る運用を決めておくと、当初説明と最終施工の差を早めに把握できます。

リフォームの建築確認申請についてよくある質問

屋根や外壁を直すリフォームは必ず確認申請が必要ですか

工事項目の名称だけでは決まりません。建物区分、主要構造部に当たる範囲、修繕・模様替の内容、その主要構造部の過半に及ぶかを図面と現況から整理し、境界は設計者・建築主事等へ確認します。仕上材だけか下地・構造部まで及ぶかも明確にしてください。

主要構造部の50%を工事すると大規模修繕ですか

出典となる建築基準法2条14号・15号の表現は、主要構造部の一種以上について行う「過半」の修繕・模様替です。「50%以上」と単純に置き換えず、対象となる既存部分と施工範囲の考え方を設計者や所管窓口へ確認してください。

工事中に解体範囲が広がったらどうしますか

当初の判定条件が変わるため、追加部分を施工する前に工事範囲図を更新し、確認申請の要否を再判定します。設計者・所管への相談、施主説明、見積改訂、工程変更を一つの履歴にし、現場写真で追加範囲と時点を残してください。

まとめ|建物区分と工事範囲を図面で確かめる

大規模の修繕・模様替は、主要構造部の一種以上について行う過半の工事です。建物区分と工事類型を分け、既存図書と現況から部位別の範囲図を作ります。境界は設計者・建築主事等へ確認し、申請対応を見積・工程へ反映して、範囲変更時は追加施工前に再判定しましょう。
